Page 442 - Manual_de_Seguranca_Viaria
P. 442
CAPÍTUL O 1 4 – A v AL i A çã O E C O nômi CA E m O ni T O r A m E n T O d E P r O j ET O s im PLA n T A d O s
Os custos de implantação podem ser decompostos considerando duas fases: cus-
tos antes da execução da obra e custos durante a obra. O Quadro 14.2 descreve os
custos de implantação de contramedidas envolvidos em cada fase da obra.

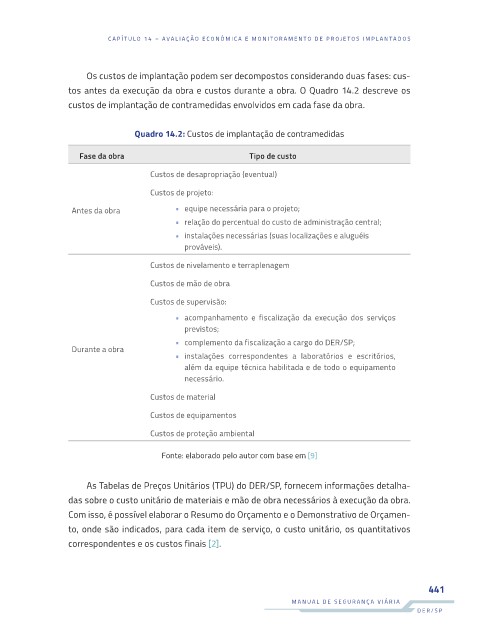

Quadro 14.2: Custos de implantação de contramedidas
Fase da obra Tipo de custo
Custos de desapropriação (eventual)
Custos de projeto:
Antes da obra • equipe necessária para o projeto;
• relação do percentual do custo de administração central;
• instalações necessárias (suas localizações e aluguéis
prováveis).
Custos de nivelamento e terraplenagem
Custos de mão de obra
Custos de supervisão:
• acompanhamento e fiscalização da execução dos serviços
previstos;
• complemento da fiscalização a cargo do DER/SP;
Durante a obra
• instalações correspondentes a laboratórios e escritórios,
além da equipe técnica habilitada e de todo o equipamento
necessário.
Custos de material
Custos de equipamentos
Custos de proteção ambiental
Fonte: elaborado pelo autor com base em [9]
As Tabelas de Preços Unitários (TPU) do DER/SP, fornecem informações detalha-
das sobre o custo unitário de materiais e mão de obra necessários à execução da obra.
Com isso, é possível elaborar o Resumo do Orçamento e o Demonstrativo de Orçamen-
to, onde são indicados, para cada item de serviço, o custo unitário, os quantitativos
correspondentes e os custos finais [2].
